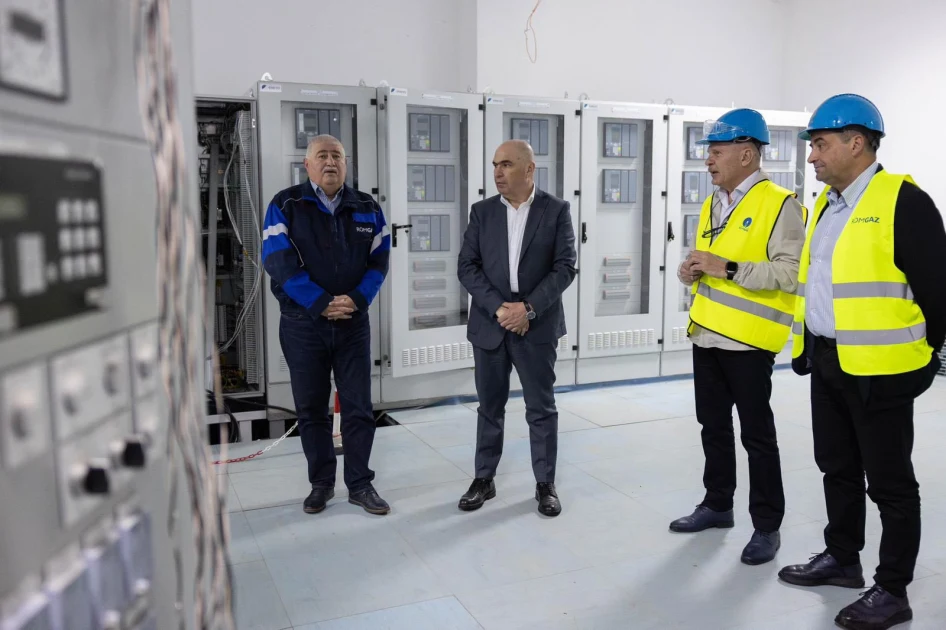

Premierul interimar Ilie Bolojan a vizitat, sâmbătă, Centrala Termoelectrică de la Iernut (județul Mureș) și a declarat că finalizarea investiției este „prioritară”. Proiectul are termen de încheiere 31 decembrie 2026.
Guvernul a transmis că proiectul vizează dezvoltarea CTE Iernut, prin construcția unei centrale termoelectrice de 430 MW, în ciclu combinat cu turbine pe gaze, o investiție estimată la aproximativ 269 de milioane de euro, fără TVA.
Proiectul a început în 2016, iar finalizarea a fost întârziată după rezilierea contractelor cu constructorii care anterior își asumaseră lucrările.
Ce a spus Ilie Bolojan despre miza proiectului
În timpul vizitei, Ilie Bolojan a subliniat că finalizarea investiției de la Iernut este „prioritară”, invocând necesitatea asigurării necesarului de energie pentru consumatorii casnici și industriali la nivel național.
El a legat finalizarea proiectului și de un posibil efect asupra reducerii prețului la energie, prin creșterea capacității de producție.
Declarațiile au fost făcute în contextul termenului de finalizare stabilit pentru proiect – 31 decembrie 2026 –, iar investiția este prezentată ca relevantă pentru funcționarea sistemului energetic național.
Ce prevede proiectul de la Iernut și care este termenul oficial
Proiectul de la Iernut este descris ca fiind „Dezvoltarea CTE Iernut prin construcția unei centrale termoelectrice de 430 MW, cu ciclu combinat cu turbine cu gaze”.
Data finalizării investiției, confirmată prin punerea în funcțiune, nu poate depăși 31 decembrie 2026.
Hotărârea de Guvern nr. 1.164 din 30 decembrie 2025 prevede prelungirea termenelor de finalizare și punere în funcțiune pentru investițiile finanțate nerambursabil din contul Planului Național de Investiții până la 31 decembrie 2026, iar termenul de rambursare a cheltuielilor aferente până la 30 iunie 2027.
Rolul Romgaz și dificultățile administrative reclamate de companie
Romgaz și-a asumat finalizarea proiectului până la sfârșitul anului 2026, după ce a preluat controlul unic direct asupra unor active ale SC Electrocentrale București SA - Sucursala Electrocentrale Mureș.
Gabriela Trâmbițaș, director financiar al Romgaz, a declarat că proiectul este blocat la un stadiu de execuție de circa 98% după rezilierea contractului cu antreprenorul general.
Ea a spus că este necesară atribuirea contractelor pentru lucrările rămase și că, după semnarea tuturor contractelor, ar fi necesare aproximativ nouă luni pentru finalizare; totodată a menționat că atingerea termenelor „nu depinde în totalitate” de companie.
Romgaz a transmis o notificare de reziliere a contractului de proiectare și lucrări către antreprenor la 11 septembrie 2025, iar contractul a încetat la 13 octombrie 2025; compania a demarat proceduri pentru executarea garanțiilor de bună execuție.
Compania a solicitat cesionarea către Romgaz a contractelor subcontractorilor esențiali, însă antreprenorul general a refuzat cooperarea, ceea ce impune identificarea unor căi legale alternative pentru contractarea lucrărilor rămase, în condițiile aplicării legislației achizițiilor publice.
Romgaz a anunțat că a preluat controlul unic direct asupra unor active ale SC Electrocentrale București SA - Sucursala Electrocentrale Mureș; semnarea documentelor a avut loc la sediul Centralei Termoelectrice Iernut.
